CONTRALORÍA DETECTA GRAVES IRREGULARIDADES EN CONSTRUCCIÓN DE LA REPRESA TUCTUBAMBA EN PALLASCA

La Contraloría General de la República detectó serias irregularidades en la ejecución de la represa Tuctubamba, una importante obra de infraestructura hídrica ubicada en el centro poblado Ferrer, distrito de Bolognesi, provincia de Pallasca. De acuerdo con el Informe de Visita de Control N.° 002-2026-OCI/0341-SVC, las deficiencias técnicas identificadas y la falta de supervisión durante los trabajos comprometen la calidad, estabilidad y vida útil del proyecto.

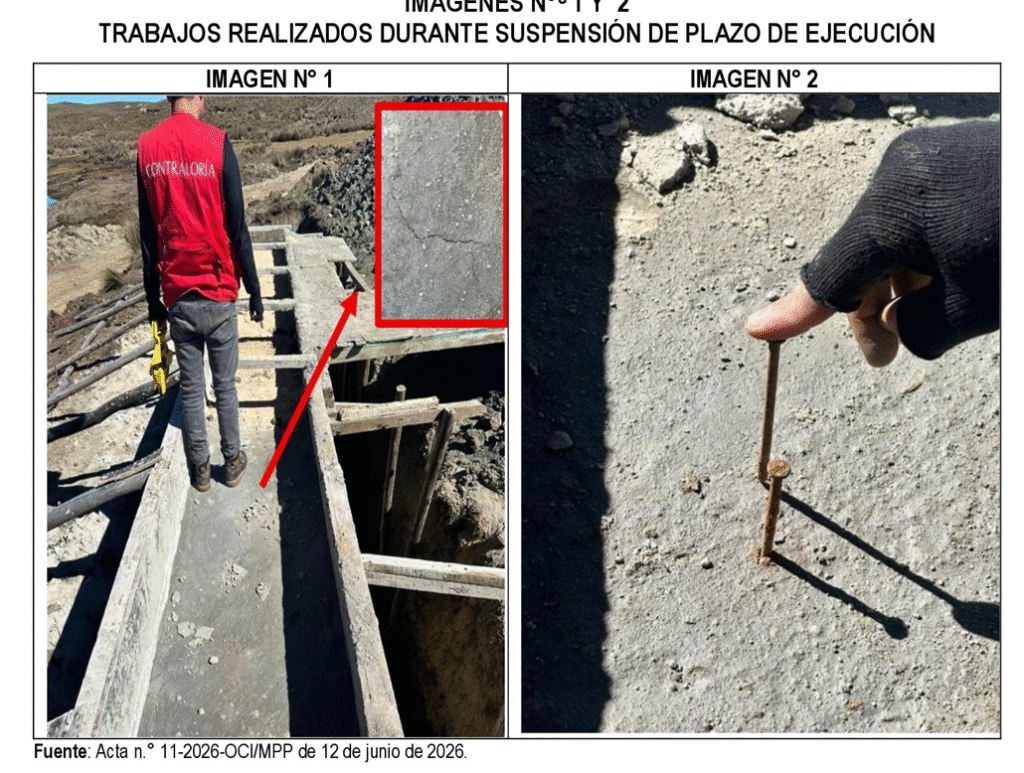

Durante la inspección, el órgano de control verificó que el Consorcio Tuctubamba ejecutó el vaciado de concreto en el muro de contención cuando la obra se encontraba suspendida oficialmente por condiciones climáticas adversas. Estos trabajos se realizaron sin la presencia del residente de obra ni del inspector municipal, situación que habría originado fisuras prematuras y un endurecimiento deficiente del concreto.

Asimismo, la Contraloría encontró fallas estructurales en la pantalla de la represa, entre ellas cangrejeras y oquedades de entre 20 y 40 centímetros de profundidad. Según el informe, las piedras fueron colocadas de manera desordenada dentro del encofrado, impidiendo que el concreto cubriera adecuadamente la estructura. Además, se detectó que estas deficiencias fueron ocultadas mediante resanes superficiales, lo que podría afectar la impermeabilidad de la represa y generar filtraciones que comprometan su funcionamiento. Por esta partida, la municipalidad ya desembolsó S/ 63 448,39.

Los auditores también hallaron cientos de bolsas de cemento de las marcas Cemex y Pacasmayo almacenadas a la intemperie, directamente sobre el suelo húmedo y junto a una laguna, sin protección alguna. Varias de ellas presentaban roturas y el material ya se encontraba endurecido, por lo que no sería apto para su utilización en la obra.

Otro de los hallazgos revela que la Municipalidad Distrital de Bolognesi otorgó conformidad y efectuó pagos por partidas ejecutadas de manera deficiente o inexistentes. Entre ellas figuran un cartel de obra que no cumple las especificaciones técnicas, un almacén y guardianía construidos con dimensiones menores a las exigidas, la ausencia de señalización de seguridad y ambiental, así como la inexistencia de servicios higiénicos para los trabajadores, pese a que estas partidas ya habían sido valorizadas y pagadas.

Frente a estas observaciones, el Órgano de Control Institucional notificó formalmente a la Municipalidad Distrital de Bolognesi para que adopte las medidas correctivas correspondientes. La entidad edil dispone de cinco días hábiles para presentar un plan de acción que permita mitigar los riesgos advertidos y garantizar la adecuada ejecución de esta importante obra de infraestructura hídrica.
