¡A SOLO DOS AÑOS DE SU ENTREGA! CONTRALORÍA DETECTA GRAVES FISURAS Y FILTRACIONES EN COLEGIO DE TARICÁ

La Contraloría General de la República advirtió serias deficiencias estructurales y acabados defectuosos en la obra de recuperación de la Institución Educativa N.° 86968, ubicada en el caserío de Shinua, distrito de Taricá, la cual presenta un preocupante deterioro a solo dos años y cinco meses de haber sido entregada y recepcionada oficialmente por la municipalidad.

De acuerdo con el Informe de Control Concurrente N.° 009-2026-OCI/0337-SCC, el Órgano de Control Institucional (OCI) de la Municipalidad Provincial de Huaraz detectó que la Municipalidad Distrital de Taricá no adoptó acciones oportunas para exigir al contratista, el Consorcio Shinua, la reparación de los vicios ocultos encontrados en la infraestructura, pese a que el proyecto demandó una inversión superior a S/ 1.5 millones.

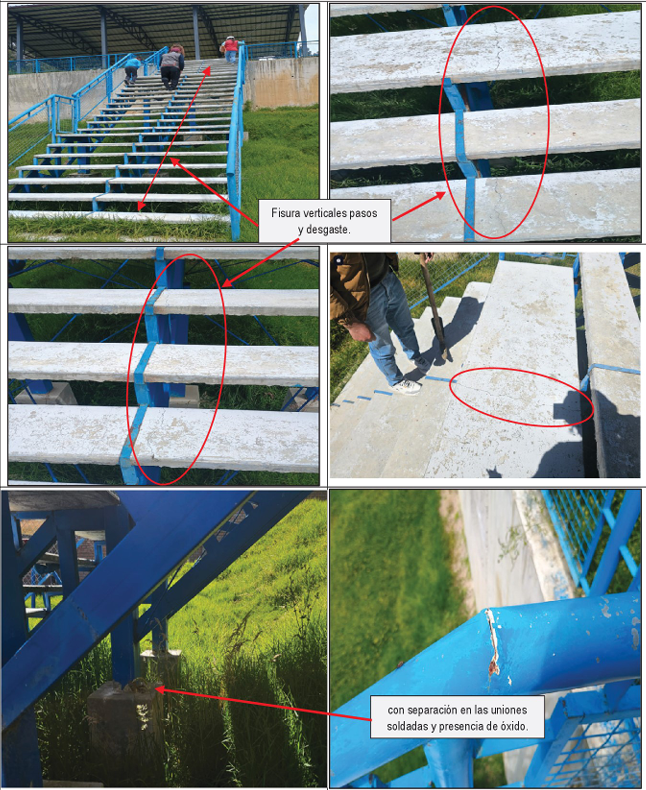

Durante la inspección técnica, la comisión de control encontró fisuras verticales en columnas de concreto armado, grietas en muros contiguos a instalaciones eléctricas, desprendimiento de cerámicos en los servicios higiénicos, deficiente instalación de cielorrasos y planchas de drywall, así como acabados de baja calidad en distintos ambientes del plantel.

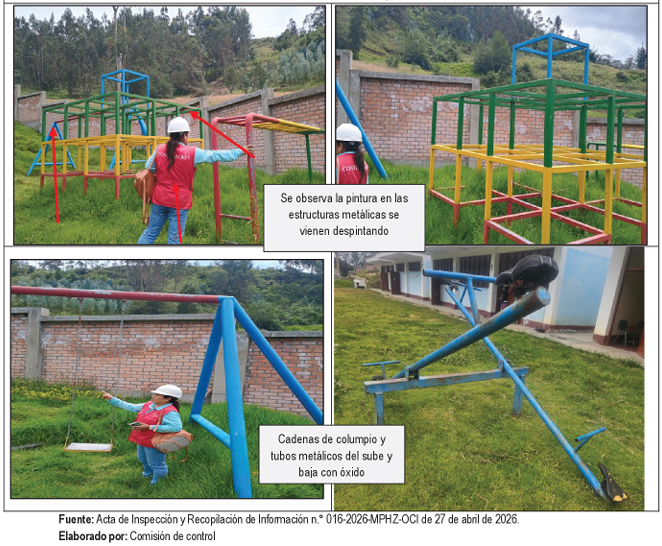

Las observaciones también alcanzan las áreas exteriores. El patio cívico y el campo deportivo presentan filtraciones de agua por perforaciones en la cobertura de Aluzinc, mientras que las juntas de dilatación se encuentran deterioradas, permitiendo el crecimiento de maleza. Además, las barandas metálicas muestran soldaduras desprendidas y presencia de óxido, las escaleras presentan fracturas en sus peldaños y los juegos infantiles evidencian desgaste de pintura y corrosión en sus cadenas.

Otro de los hallazgos consignados por la Contraloría es la presencia de pedazos de madera incrustados en el tarrajeo de vigas, columnas del cerco perimétrico y contra zócalos, lo que evidenciaría presuntas deficiencias durante la ejecución de la obra.

Ante esta situación, el OCI notificó formalmente al alcalde distrital de Taricá y le otorgó un plazo de cinco días hábiles para presentar un plan de acciones preventivas y correctivas debidamente sustentado. Asimismo, recordó que, conforme a la Ley de Contrataciones del Estado y al contrato suscrito, el Consorcio Shinua mantiene responsabilidad por los defectos y vicios ocultos de la obra por un período mínimo de siete años contados desde su recepción.

Informe de contraloría:
