Áncash. La obra pública “Creación del servicio de transitabilidad vehicular y peatonal” en el centro poblado de Vicos, distrito de Marcará, permanece paralizada desde septiembre de 2022, pese a haber alcanzado un avance físico del 81.31 %. Un informe de la Contraloría General de la República advierte que el proyecto enfrenta serios obstáculos técnicos, presupuestarios y legales que impiden su reactivación.

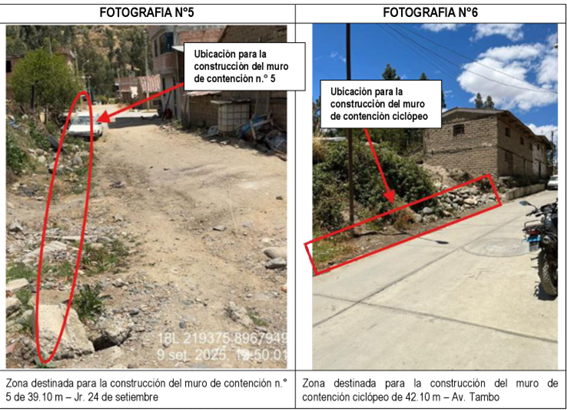

El informe de Control Preventivo N.º 039-2025-OCI/5332-SCP, elaborado por el Órgano de Control Institucional del Gobierno Regional de Áncash, revela que el expediente técnico presenta omisiones graves: ausencia de redes de agua y desagüe en sectores clave, errores en los metrados de demolición de veredas, presencia de material rocoso no previsto y muros de contención mal diseñados.
Contrataciones y suspensiones
La obra fue adjudicada en febrero de 2022 al Consorcio Asis por S/ 3.7 millones, con un plazo de ejecución de 150 días. Sin embargo, sufrió dos suspensiones: la primera por contagios de COVID-19 y la segunda por deficiencias técnicas. En paralelo, la supervisión fue anulada por incompatibilidad de funciones del representante, lo que obligó a designar inspectores internos.
Riesgos y compromisos
La Contraloría identificó siete consultas técnicas que derivaron en adicionales y deductivos de obra, entre ellos la reubicación de postes eléctricos, instalación de redes de saneamiento y modificación de muros de contención. También se detectó que parte del terreno ya contaba con infraestructura construida por otra entidad, lo que obliga a reformular el expediente técnico.
Los funcionarios del Gobierno Regional se comprometieron a realizar visitas de verificación, gestionar la disponibilidad de terrenos y coordinar con Hidrandina para resolver interferencias. El objetivo es reactivar la obra antes de fin de año.
Impacto social
El proyecto, que beneficiaría a 200 habitantes del centro poblado de Vicos, fue declarado viable en 2019 y ha acumulado seis valorizaciones. A la fecha de paralización, el avance físico era de 81.31 %, frente al 95.66 % programado, lo que representa un retraso del 27.45 %.
