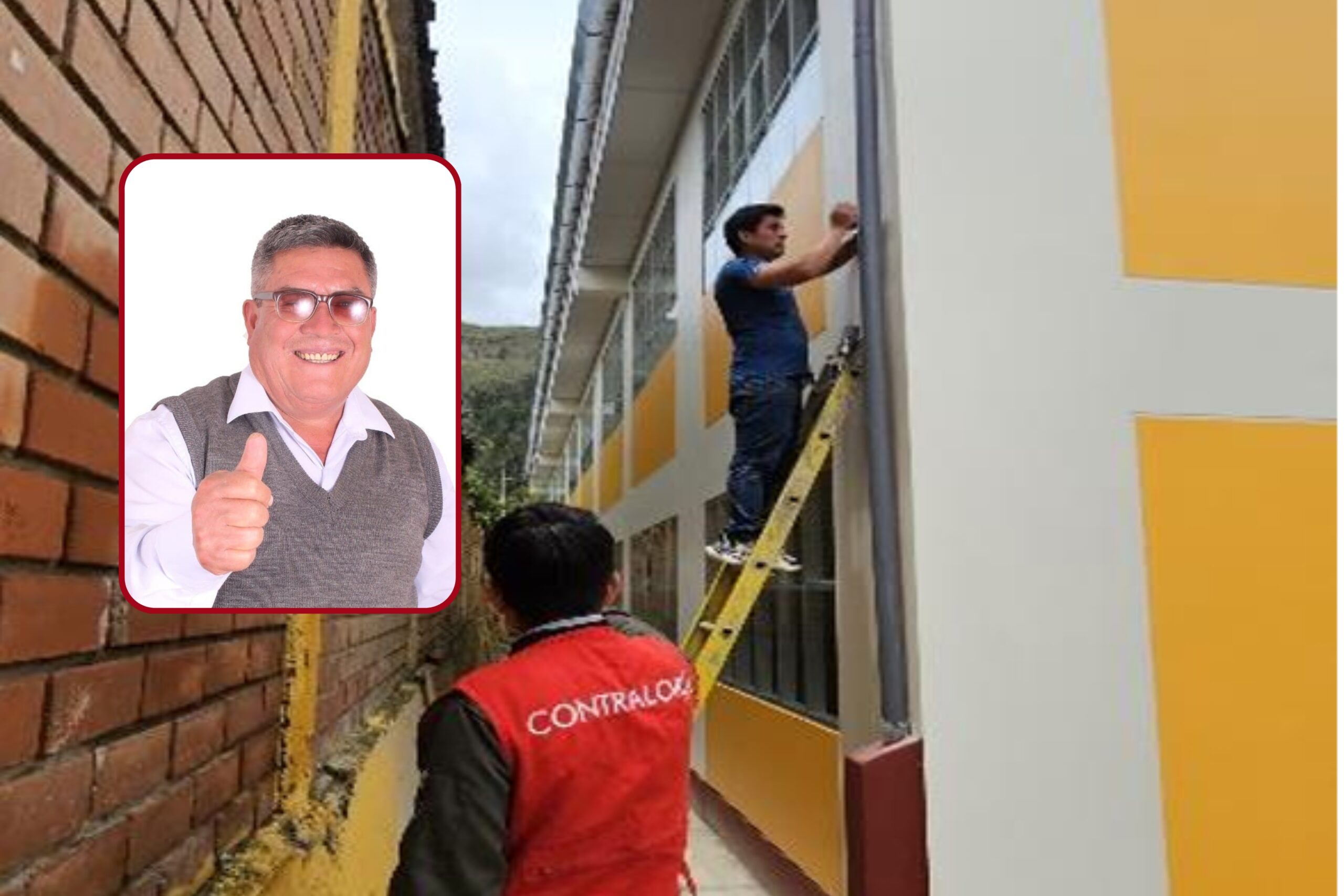

EJECUTAN OBRA DE I.E. VIRGEN DEL SOCORRO DE POMABAMBA SIN LA PRESENCIA PERMANENTE DEL JEFE DE SUPERVISIÓN

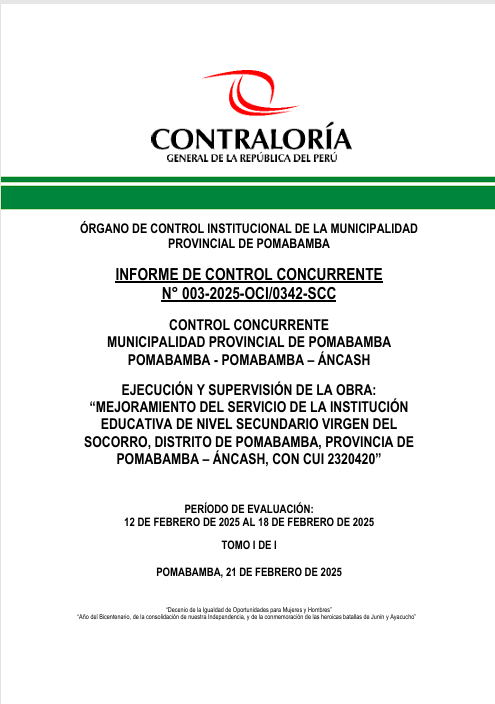

El Informe de Contraloría 003-2025-OCI/0342-SCC destaca graves irregularidades en la ejecución de la obra «Mejoramiento del servicio de la institución educativa de nivel secundario Virgen del Socorro» en el distrito de Pomabamba, provincia de Áncash, bajo la actual gestión del alcalde Daniel Salomón Ocaña Alejo. La obra, que cuenta con un presupuesto de S/ 2,061,612.62, ha sido afectada por la falta de supervisión adecuada, lo que compromete tanto la calidad como la vida útil de la misma.

A pesar de que los términos contractuales exigen la participación exclusiva, directa y permanente del jefe de supervisión, Edgar Percy Berrospi Rosales, este ha desempeñado simultáneamente funciones de supervisor en la obra de Pomabamba y residente de obra en otro proyecto ejecutado por la Municipalidad Distrital de Independencia. En ambos casos, se requería su participación al 100%, pero Berrospi no cumplió con esta obligación, lo que afectó la correcta supervisión y control de ambas obras.

El informe detalla que el jefe de supervisión fue contratado para la obra de Pomabamba por un plazo de 120 días calendario, según el contrato n.º 19-2024-MPP/GM. Sin embargo, se constató que Berrospi estuvo involucrado también en el proyecto de Independencia, lo que generó un conflicto de intereses y debilitó la supervisión de la obra en Pomabamba.

Además, el contratista Consorcio Socorro presentó valorizaciones por partidas ejecutadas al 100%, a pesar de que algunas de estas no habían sido realizadas. Estas valorizaciones fueron aprobadas por el supervisor de obra, lo que permitió que el proyecto no avanzara según lo estipulado en los plazos contractuales, con el riesgo de pagos indebidos y demoras en la culminación de la obra.

Estas deficiencias en la supervisión y ejecución de las obras durante la gestión del alcalde Daniel Salomón Ocaña Alejo pueden tener repercusiones significativas en la calidad de la obra y en el manejo adecuado de los recursos públicos. La Contraloría recomienda tomar medidas correctivas y realizar una revisión detallada para garantizar que los proyectos se ejecuten conforme a lo pactado y en beneficio de la comunidad.
